Наша компания успешно реализовала проект по модернизации механической крепи для шахты «Листвяжная».


Основная задача модернизации оборудования – снижение издержек производства за счет отказа от приобретения нового, дорогостоящего оборудования и успешного использования техники в новых условиях с учетом всех требований промышленной безопасности.

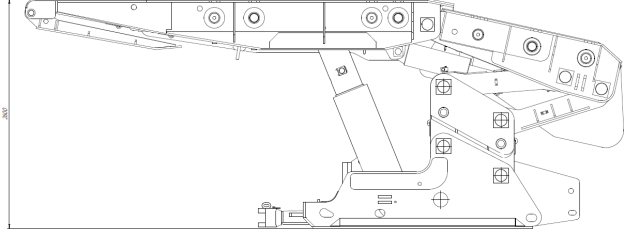

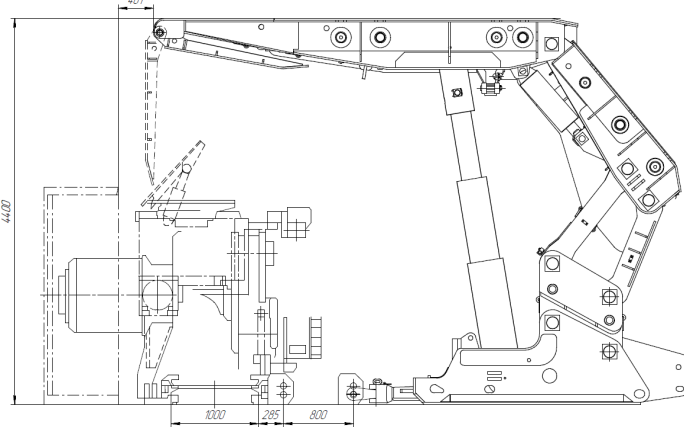

Модернизация секции крепи типа ZY6800/18/38 D в ZY6800/26/44D

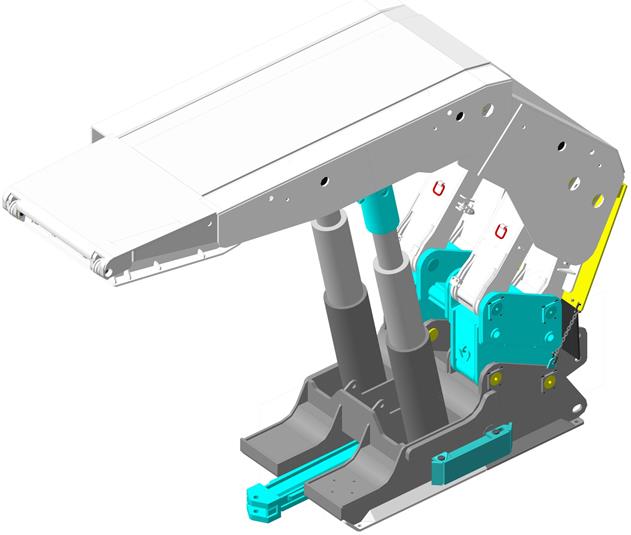

Модернизация секции крепи происходит в следующей последовательности:

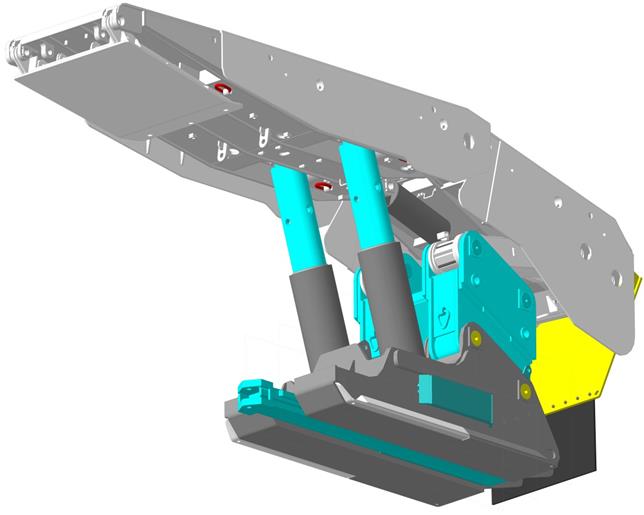

1 этап – Изготовление и монтаж проставок на основание секции крепи в том числе и четырех соединительных пальцев с шплинтами;

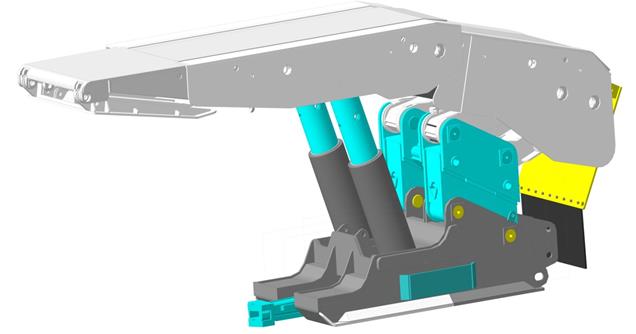

2 этап – замена внутрисекционных рукавов высокого давления;

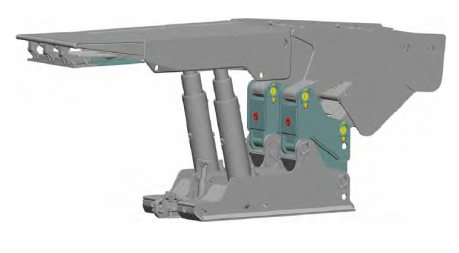

3 этап – изготовление и монтаж удлинения головки стойки, в том числе удлиненных ниппелей на головку стойки;
